Felanitx / Bloc per Felanitx
Perilla una subvenció de 176.800€ per la ineficàcia de l’equip de govern municipal
El consistori ha estat esperant un informe del Consell a un projecte descartat.
El ple de l’Ajuntament de Felanitx ha de votar el proper 8 de març una modificació de crèdit per pagar una marquesina fotovoltaica amb el romanent de tresoreria.

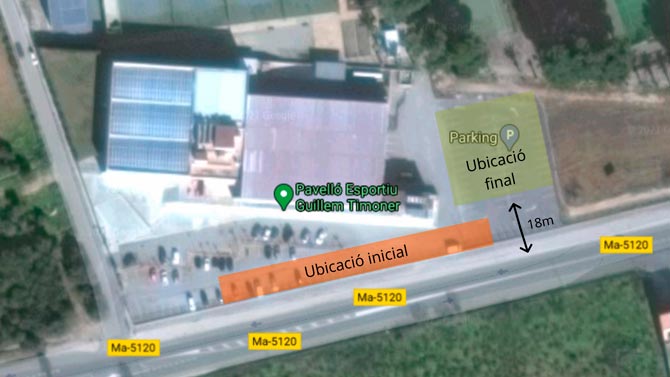

![[Img #30302]](https://viufelanitx.com/upload/images/03_2021/5505_ubicacio_marquesina_670.jpg)
L'Ajuntament va obtenir una subvenció de 176.800€ de la Conselleria de Transició Energètica que cobriria tota la despesa però és gairebé impossible licitar i executar la instal·lació abans que expiri la darrera ampliació de terminis per justificar la subvenció i que acaba el 17 de maig.
El passat mes de novembre el consistori felanitxer va sol·licitar la pròrroga a la conselleria excusant-se en l’espera d’un informe de carreteres que no respon al projecte definitiu.
Aquest projecte consisteix en la instal·lació d’una marquesina fotovoltaica que ha de cobrir part de l’aparcament del poliesportiu municipal i dos punts de recàrrega de vehicles elèctrics. El projecte inicial ubicava la marquesina enfront de la façana principal del poliesportiu i de forma paral·lela a la carretera Felanitx-Campos.
Aquest projecte ja estava encarregat abans de la concessió de la subvenció i fou visat al juny de 2020.
L’agost de 2020 la conselleria de Transició Energètica va concedir a l’Ajuntament de Felanitx la subvenció per a executar el projecte. Una vegada concedida la subvenció els tècnics municipals varen advertir tant la regidora d’Urbanisme com al de Medi Ambient, en aquell moment del PSOE i del Bloc per Felanitx respectivament, que amb tota seguretat el Consell de Mallorca informaria negativament el projecte, donada la seva proximitat amb la carretera.
Automàticament es sol·licità una modificació del projecte a l’empresa redactora per a que situés la marquesina més lluny de la carretera, a la vegada que s’instava al Consell de Mallorca a pronunciar-se sobre la ubicació inicial i així treballar en els dos fronts.
La modificació del projecte, amb la marquesina allunyada de la carretera, està en mans dels tècnics municipals des del setembre de 2020 però el consistori resultant de la crisi de govern no el va tenir en consideració.
El 9 de novembre de 2020, l’equip de govern del Pi+PP+regidor no adscrit va sol·licitar una nova pròrroga a la Conselleria per que “ des del dia 17/8/2020 aquest Ajuntament està pendent de l’informe preceptiu del Departament de carreteres del Consell Insular i no pot aprovar el projecte ni executar les obres. En telefonada del dia d’ahir a carreteres, ens varen comunicar que tenien molts d’expedient per resoldre i anaven endarrerits.”
Fins dia 2 de febrer de 2021 no va arribar l’informe de carreteres del Consell de Mallorca. Un informe que com era d’esperar denega l’autorització al projecte per ésser dins de la zona de protecció de la carretera, quan ha d’estar a més de 18 metres d’aquesta. Però informa sobre el projecte “ de juny de 2020, visat dia 06/06/2020 ” i no sobre la darrera modificació entregada pel despatx d’enginyeria.
L’equip de govern municipal ha esperat 6 mesos un informe irrellevant i, és més, n’ha justificat la pròrroga davant la conselleria. Aquesta ineficàcia de l’equip de govern que també “ va endarrerit ” està a punt de costar 176.800€ als ciutadans i ciutadanes de Felanitx.
El ple de l’Ajuntament de Felanitx ha de votar el proper 8 de març una modificació de crèdit per pagar una marquesina fotovoltaica amb el romanent de tresoreria.
L'Ajuntament va obtenir una subvenció de 176.800€ de la Conselleria de Transició Energètica que cobriria tota la despesa però és gairebé impossible licitar i executar la instal·lació abans que expiri la darrera ampliació de terminis per justificar la subvenció i que acaba el 17 de maig.
El passat mes de novembre el consistori felanitxer va sol·licitar la pròrroga a la conselleria excusant-se en l’espera d’un informe de carreteres que no respon al projecte definitiu.
Aquest projecte consisteix en la instal·lació d’una marquesina fotovoltaica que ha de cobrir part de l’aparcament del poliesportiu municipal i dos punts de recàrrega de vehicles elèctrics. El projecte inicial ubicava la marquesina enfront de la façana principal del poliesportiu i de forma paral·lela a la carretera Felanitx-Campos.
Aquest projecte ja estava encarregat abans de la concessió de la subvenció i fou visat al juny de 2020.
L’agost de 2020 la conselleria de Transició Energètica va concedir a l’Ajuntament de Felanitx la subvenció per a executar el projecte. Una vegada concedida la subvenció els tècnics municipals varen advertir tant la regidora d’Urbanisme com al de Medi Ambient, en aquell moment del PSOE i del Bloc per Felanitx respectivament, que amb tota seguretat el Consell de Mallorca informaria negativament el projecte, donada la seva proximitat amb la carretera.
Automàticament es sol·licità una modificació del projecte a l’empresa redactora per a que situés la marquesina més lluny de la carretera, a la vegada que s’instava al Consell de Mallorca a pronunciar-se sobre la ubicació inicial i així treballar en els dos fronts.
La modificació del projecte, amb la marquesina allunyada de la carretera, està en mans dels tècnics municipals des del setembre de 2020 però el consistori resultant de la crisi de govern no el va tenir en consideració.
El 9 de novembre de 2020, l’equip de govern del Pi+PP+regidor no adscrit va sol·licitar una nova pròrroga a la Conselleria per que “ des del dia 17/8/2020 aquest Ajuntament està pendent de l’informe preceptiu del Departament de carreteres del Consell Insular i no pot aprovar el projecte ni executar les obres. En telefonada del dia d’ahir a carreteres, ens varen comunicar que tenien molts d’expedient per resoldre i anaven endarrerits.”
Fins dia 2 de febrer de 2021 no va arribar l’informe de carreteres del Consell de Mallorca. Un informe que com era d’esperar denega l’autorització al projecte per ésser dins de la zona de protecció de la carretera, quan ha d’estar a més de 18 metres d’aquesta. Però informa sobre el projecte “ de juny de 2020, visat dia 06/06/2020 ” i no sobre la darrera modificació entregada pel despatx d’enginyeria.
L’equip de govern municipal ha esperat 6 mesos un informe irrellevant i, és més, n’ha justificat la pròrroga davant la conselleria. Aquesta ineficàcia de l’equip de govern que també “ va endarrerit ” està a punt de costar 176.800€ als ciutadans i ciutadanes de Felanitx.
Normas de participación
Esta es la opinión de los lectores, no la de este medio.
Nos reservamos el derecho a eliminar los comentarios inapropiados.
La participación implica que ha leído y acepta las Normas de Participación y Política de Privacidad
Normas de Participación
Política de privacidad
Por seguridad guardamos tu IP
216.73.216.183
